Sur un chantier de rénovation, l’électricien peut arriver avec ses gaines alors que l’isolant est déjà commandé. Là, la question n’est plus théorique : faut-il tout reprendre, faire passer les câbles dans l’isolant ou créer un espace technique devant la paroi ? La réponse dépend du type d’isolation et de la composition du mur. Pour une isolation thermique par l’intérieur, le bon ordre consiste à concevoir ensemble le câblage électrique, l’isolant et le parement, plutôt qu’à appliquer une règle unique à tous les logements.
Dans une maison ancienne, poser les gaines sur le mur brut avant la pose de l’isolant peut être cohérent. Dans un doublage avec membrane d’étanchéité à l’air et vide technique, les câbles passent plutôt dans cet espace, côté intérieur, afin d’éviter de perforer la membrane. Dans les deux cas, l’installation électrique doit être prévue avant la fermeture par les plaques de plâtre. C’est là que se jouent les reprises coûteuses, les percements mal placés et les oublis de prises.
En bref
- Pour une isolation intérieure, le parcours des gaines se décide avant la pose de l’isolant, mais leur position exacte dépend de la paroi.
- Un vide technique devant l’isolant permet de faire passer les réseaux sans entailler la membrane d’étanchéité à l’air.
- Le câblage, les boîtiers et les essais doivent être réalisés avant la pose du placo.
- En isolation extérieure, les travaux électriques intérieurs sont moins liés à la pose de l’isolant, mais les sorties en façade doivent être anticipées.
- Ne faites pas circuler de câbles nus dans l’isolant : faites valider les conduits et leur mise en œuvre selon les règles électriques applicables.
Électricité et isolation intérieure : quel ordre des travaux choisir ?
En rénovation intérieure, la règle utile n’est pas « l’électricité toujours avant l’isolation » ou « toujours après ». Il faut d’abord déterminer où passeront les gaines dans la composition du mur. Une installation électrique improvisée une fois les panneaux posés conduit souvent à découper l’isolant ou à percer une membrane, alors que ces éléments servent à limiter les pertes de chaleur et les fuites d’air.

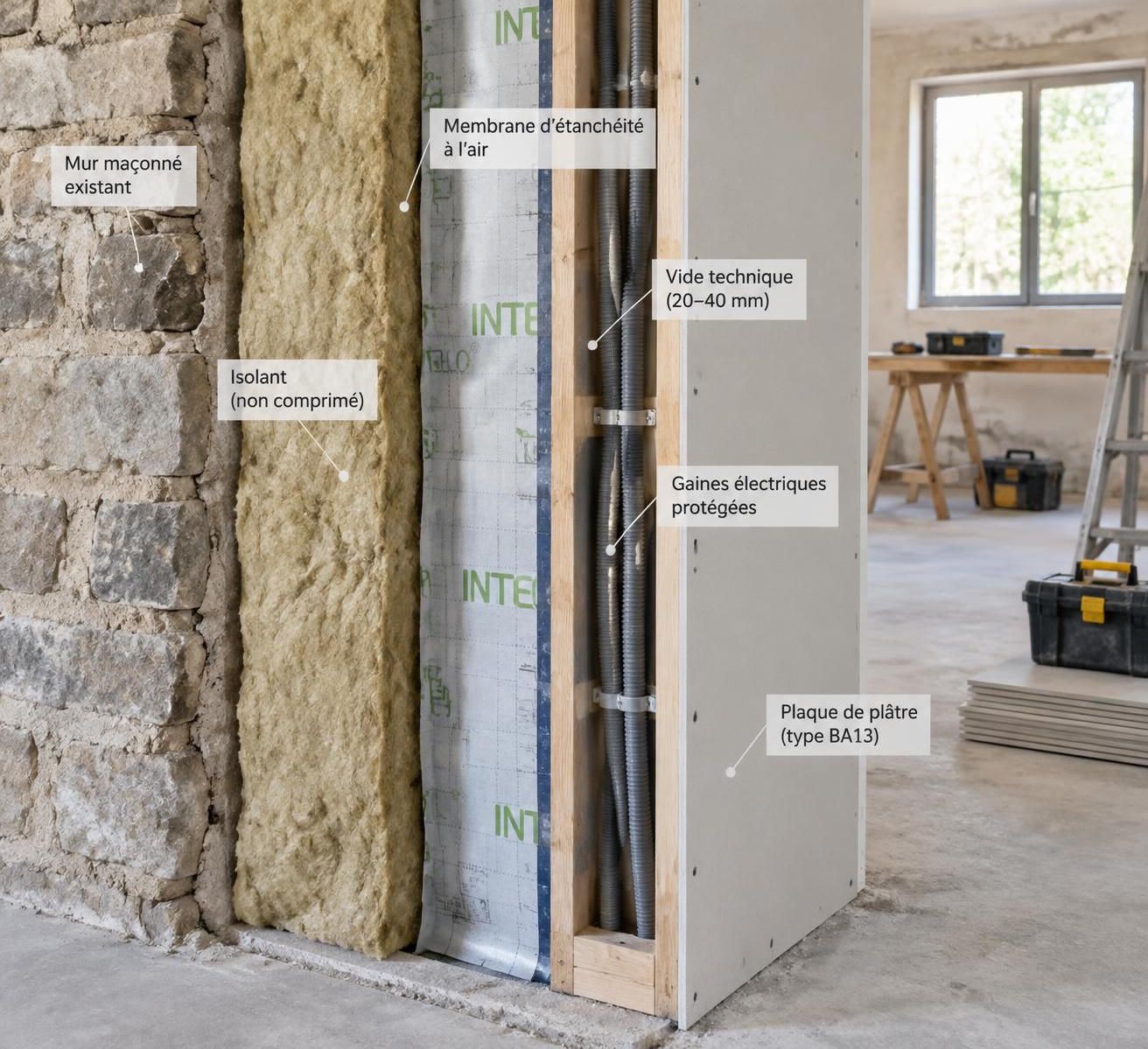

Sur un mur maçonné doublé par une ossature, deux montages se rencontrent. Les gaines peuvent être fixées sur le support avant l’isolation, puis intégrées dans l’épaisseur prévue, si le système de doublage le permet et si l’isolant n’est ni écrasé ni interrompu. Autre possibilité, souvent plus propre pour la continuité de l’enveloppe : poser l’isolant et la membrane, puis faire circuler les réseaux dans un vide technique intérieur avant de fermer avec le parement.
Ce second montage suppose une épaisseur supplémentaire et une conception dès le départ. Il évite de faire des trous dans le pare-vapeur, couche qui freine la migration de vapeur d’eau à travers la paroi. Une perforation mal traitée peut laisser passer de l’air humide dans la construction et favoriser des désordres, selon la nature des matériaux et les conditions du logement.
La meilleure séquence est donc celle qui correspond au système retenu. Avant de commander les matériaux, l’électricien et l’entreprise d’isolation doivent s’accorder sur l’épaisseur du doublage, la position des boîtiers, les conduits et le traitement des raccords. Pour comparer les solutions de doublage et leurs contraintes, consultez ce guide sur l’isolation des murs par l’intérieur.
Un exemple simple : dans une pièce où le mur reçoit une ossature, 120 mm d’isolant et une membrane continue, ajouter ensuite une prise sans vide technique oblige à intervenir dans une paroi déjà fermée. Le chantier peut alors nécessiter une ouverture, une réparation de membrane et une reprise de finition. Le coût ne vient pas seulement du câble oublié, mais des couches qu’il faut remettre en état.
À l’inverse, faire passer chaque gaine devant l’isolant sans espace dédié n’est pas une bonne méthode non plus. Les conduits peuvent repousser ou comprimer l’isolant, et les boîtiers créent des zones où l’épaisseur isolante est réduite. La décision doit être prise sur plan, pas au dernier moment, lorsque l’artisan a déjà commencé à fermer le mur.
Où placer les gaines par rapport à la laine de verre ?
La position des gaines électriques dépend du matériau isolant, de l’ossature et de la présence d’un pare-vapeur ou d’une membrane d’étanchéité. La laine de verre ne doit pas être fortement tassée pour laisser passer un conduit. Une compression locale diminue l’épaisseur réellement utile et peut dégrader la régularité de la paroi. Le gainage électrique doit donc être organisé sans forcer les matériaux.
Sur une ossature bois, les conduits peuvent emprunter certains espaces prévus à cet effet, mais leur cheminement doit rester compatible avec le remplissage isolant et les prescriptions du fabricant. Dans une contre-cloison métallique, il est fréquent de réserver une zone technique entre la membrane et le parement. Les gaines et boîtiers y sont accessibles avant fermeture, tandis que la couche isolante derrière reste moins perturbée.
Petite parenthèse technique : une membrane d’étanchéité à l’air et un pare-vapeur n’ont pas toujours exactement le même rôle ni la même caractéristique. Le choix dépend de la paroi, du climat et des matériaux. Il ne suffit donc pas de poser un film puis de le percer à chaque prise. Les traversées doivent être limitées et traitées avec des accessoires adaptés au système retenu.
Les câbles doivent être protégés et installés conformément aux règles électriques applicables, notamment à la NF C 15-100 et aux prescriptions des fabricants. Ne glissez pas un câble non protégé dans la laine sous prétexte que l’isolant le maintiendra en place. Le diamètre du conduit, le nombre de conducteurs, le parcours et les conditions de pose sont à valider par l’électricien. Une gaine trop remplie rend aussi les tirages et les interventions ultérieures pénibles.
Pour les boîtiers de prises et d’interrupteurs, il faut choisir des modèles compatibles avec l’épaisseur du doublage et éviter les découpes approximatives. Un boîtier mal ajusté peut compliquer l’étanchéité à l’air et laisser une finition fragile. Les boîtiers conçus pour les parois isolées ou les solutions avec membranes facilitent le traitement, à condition d’être posés suivant les consignes du fabricant.
La bonne règle de chantier tient en une phrase : l’isolant doit rester continu, et les réseaux doivent suivre un parcours prévu. Le guide sur les plaques et les systèmes d’isolation aide à comprendre pourquoi l’épaisseur et la nature du doublage changent les possibilités de pose.

Électricité avant ou après le placo ?
Sur ce point, la réponse est nette : le câblage et les boîtiers doivent être en place avant la fermeture des parois par les plaques de plâtre. Une fois le placo vissé, déplacer une prise ou ajouter un circuit demande souvent de découper la plaque, de passer un câble dans un trajet incertain, puis de réparer les joints et la peinture. C’est faisable, mais rarement propre ou économique.
Il faut distinguer le gros de l’installation électrique des finitions. Avant le placo, l’électricien réalise le repérage des circuits, pose les conduits et boîtiers, prépare les alimentations, puis vérifie que les passages ne se croisent pas avec les autres réseaux. Après la fermeture et les finitions, il installe les mécanismes de prises et d’interrupteurs, les luminaires et les éléments visibles du tableau qui doivent être raccordés ou finalisés à ce stade.
Le plan des prises mérite une vraie vérification avant la pose des plaques. Une prise oubliée derrière un meuble de cuisine ou un circuit mal anticipé pour un four peut entraîner des modifications inutiles. Il faut aussi penser aux équipements qui ne sont pas toujours présents dans une première esquisse : VMC, chauffe-eau, volets, réseau de communication, pompe à chaleur ou borne de recharge envisagée plus tard.
Le tableau ci-dessous résume une séquence courante pour une rénovation intérieure. Elle doit être adaptée au chantier, notamment si des travaux de plomberie ou de ventilation passent dans les mêmes cloisons.
| Étape | Travaux à prévoir | Point de contrôle |
|---|---|---|
| 1 | Repérage et plans des circuits | Emplacement des prises, interrupteurs et équipements |
| 2 | Pose des conduits et des boîtiers | Compatibilité avec l’ossature et les autres réseaux |
| 3 | Pose de l’isolant et traitement de la membrane | Pas de compression excessive ni de perforation non traitée |
| 4 | Contrôle des réseaux avant fermeture | Photographies, repérage et vérifications électriques |
| 5 | Pose du placo, puis appareillage | Finitions, raccordements et essais |
Dans un chantier de rénovation, prendre des photographies des gaines avant la fermeture des murs est une habitude simple qui évite de percer un conduit quelques mois plus tard en accrochant une étagère. Les images doivent montrer les parcours, les hauteurs et les distances par rapport aux angles. Ce n’est pas un dossier sophistiqué, juste une mémoire fiable du chantier.
Les réseaux de plomberie et de ventilation doivent être coordonnés avec le même soin. Pour connaître les postes concernés et leur ordre habituel, le guide du tarif de rénovation de plomberie permet aussi de cadrer les échanges entre entreprises avant la fermeture des cloisons.
Isolation extérieure, ajout de prises et cas particuliers
Avec une isolation thermique par l’extérieur, ou ITE, l’isolant est posé sur la façade. Les travaux électriques à l’intérieur ne suivent donc pas le même rapport à l’isolant que dans un doublage intérieur. Il reste généralement possible d’organiser l’installation électrique intérieure indépendamment, à condition de ne pas négliger les éléments qui traversent la façade.
Les appliques, prises extérieures, conduits de ventilation et câbles destinés à des équipements en façade doivent être localisés avant la pose de l’isolant extérieur. Un percement après coup peut interrompre la continuité de l’ITE et compliquer l’étanchéité autour de la traversée. Chaque sortie nécessite une solution compatible avec le système de façade, et non un simple trou rebouché au mastic.
Quand l’isolation est déjà en place et qu’il faut ajouter une prise, la solution la moins perturbatrice peut être une goulotte apparente ou un passage dans une cloison technique existante. Percer au hasard l’isolant et la membrane pour dissimuler le câble n’est pas une bonne économie. Le trajet doit être évalué avec l’électricien, en tenant compte de l’usage de la pièce et de la finition souhaitée.
Autre cas particulier : une rénovation partielle où seule une chambre ou un séjour est isolé. Il peut être judicieux de reprendre l’installation électrique dans la pièce concernée, mais cela ne justifie pas forcément de refaire tout le logement. La priorité consiste à vérifier l’état et la sécurité de l’installation existante, puis à faire une mise aux normes ciblée si le diagnostic révèle des défauts. La formule « tout refaire » n’est pas automatiquement synonyme de meilleur chantier.
Pour une rénovation énergétique globale, l’ordre des travaux doit aussi intégrer le chauffage et la ventilation. Une enveloppe mieux isolée modifie les besoins de chauffage, tandis qu’une ventilation insuffisante peut créer des problèmes d’humidité. Les travaux d’ITE sont détaillés dans ce dossier sur l’isolation extérieure, qui rappelle les points à anticiper sur les façades et les équipements.
La différence entre une intervention bien préparée et une reprise pénible tient souvent à quelques détails : un plan des sorties en façade, une photo des réseaux cachés et une réunion de coordination avant la fermeture. Une règle générale aide, mais c’est la composition réelle du mur qui décide.
Préparer le chantier de rénovation avant de fermer les murs
La plupart des erreurs coûteuses se produisent quand les lots travaillent chacun de leur côté. L’électricien pose ses gaines, l’entreprise d’isolation installe ses panneaux, puis le plaquiste découvre un boîtier trop profond ou un conduit qui gêne l’ossature. Le résultat est prévisible : déplacement de réseaux, découpe de l’isolant, retouche de membrane et retard sur le planning.
Avant le démarrage, réunissez les plans d’électricité, d’isolation et de plomberie. Même un plan annoté à la main vaut mieux qu’une consigne orale du type « la prise sera à peu près là ». Indiquez les hauteurs, les appareils prévus, les zones de meubles et les parcours des conduits. Si une pompe à chaleur ou un chauffe-eau thermodynamique est envisagé, les alimentations et commandes doivent aussi être identifiées avant que les cloisons soient closes.
Sur une maison complète, l’ordre global commence en général par la démolition et les éventuelles reprises structurelles, puis la mise hors d’eau et hors d’air. Viennent ensuite les travaux sur l’enveloppe et la coordination des réseaux, avant la fermeture des parois et les finitions. Ce séquencement varie selon la configuration : isoler les combles ne bloque pas nécessairement l’électricien qui travaille dans une pièce, mais la fermeture d’une cloison peut, elle, rendre un conduit inaccessible.
Pour vous repérer dans les étapes générales d’un projet, le dossier sur les étapes de construction d’une maison fournit une trame utile, même si une rénovation impose souvent de réorganiser le calendrier en fonction de l’existant. Les délais annoncés doivent rester réalistes : une maison occupée, des murs irréguliers ou des surprises derrière un doublage changent vite le programme.
Avant la pose du placo, la vérification doit être concrète. Les circuits sont repérés, les boîtiers sont fixés, les traversées sont traitées et les conduits ne gênent pas la pose de l’isolant. Les artisans doivent également confirmer que les réseaux sont contrôlables et que les parties qui seront cachées ont été examinées. Une photographie ne remplace pas un contrôle, mais elle évite de travailler à l’aveugle plus tard.
- Valider le plan des prises et des équipements avec les occupants.
- Définir si les gaines passent dans l’ossature, dans un vide technique ou sur le support.
- Vérifier que l’isolant reste continu et que les membranes ne sont pas perforées sans traitement.
- Photographier les réseaux avant de fermer les parois.
- Faire contrôler l’installation électrique avant les finitions.
Ne laissez pas le placo devenir la date butoir à laquelle on découvre les oublis. Une paroi fermée doit être le résultat d’une vérification, pas d’un pari sur la mémoire des intervenants.
Faut-il poser l’électricité avant l’isolation ?
Pour une isolation intérieure, il faut prévoir le parcours des gaines avant la pose de l’isolant. Selon la composition du mur, les conduits sont installés sur le support ou dans un vide technique côté intérieur. L’objectif est de préserver la continuité de l’isolant et de la membrane.
Peut-on passer les gaines après la pose de l’isolant ?
Oui, si un espace technique est prévu devant l’isolant et la membrane. Sans cet espace, faire passer des gaines après coup peut imposer de découper l’isolant ou de percer l’étanchéité à l’air. Faites définir la méthode par les entreprises avant la fermeture du doublage.
L’électricité doit-elle être terminée avant le placo ?
Le câblage, les conduits et les boîtiers doivent être installés et vérifiés avant la pose des plaques. Les prises, interrupteurs et luminaires visibles sont généralement posés ou raccordés après la fermeture et les finitions.
Que faire si une prise manque après les travaux ?
Faites étudier un passage par une cloison technique ou une goulotte apparente avant de percer l’isolant et la membrane. L’électricien pourra choisir un trajet adapté et vérifier la conformité de l’ajout au circuit concerné.
